各街道辦事處、區有關單位:
《大亞灣區“豐”字交通建設工作方案》業經區管委會領導同意,現印發給你們,請遵照執行。
惠州大亞灣經濟技術開發區管委會辦公室
2020年12月14日
大亞灣區“豐”字交通建設工作方案
為貫徹落實《惠州市“豐”字交通主框架總體布局規劃》,緊抓惠州“豐”字交通建設機遇,高標準按時完成“五橫五縱”骨干快速路網涉及我區“兩縱一橫”的建設任務,結合我區實際,特制定本工作方案。
一、領導機構
為加快推進我區“兩縱一橫”骨干快速路建設,經研究,區管委會決定成立大亞灣區“豐”字交通建設工作領導小組,主要負責制定我區“豐”字交通建設項目庫,研究制定項目方案,協調與深圳、惠陽的道路交通對接,加快推進項目立項審批,統籌協調涉及的土地征收、盤整、房屋拆遷和項目建設過程中存在的問題。
領導小組下設辦公室和五個工作小組。
(一)辦公室設在區住建局,與區交通基礎設施建設工作專班合并辦公,主要負責領導小組日常工作,推進落實該領導小組布置的工作,定期向領導小組匯報工作進展情況。
(二)五個工作小組:
1.龍海一路(西區圓盤至龍山十路段)征地拆遷工作小組。負責開展該項目范圍內征地拆遷工作。
2.龍山一路南段(與深圳連接段)規劃對接工作小組。負責與深圳市相關部門溝通協調,確定對接方案及高速公路出入口。
3.大亞灣惠澳大道連接惠州南站項目規劃對接工作小組。負責與惠陽區的規劃對接,明確線形方案。
4.對接惠州市1號公路工作小組。負責對接惠州市1號公路方案,明確我區建設內容。
5.大亞灣快速路網體系規劃研究工作小組。負責開展全區快速路網規劃研究。
二、主要工作內容
根據惠州市“豐”字交通主框架總體布局規劃,制定并推進實施大亞灣區“豐”字交通骨架快速路建設計劃。具體任務為:
(一)Z2快速路——龍山一路南段(與深圳連接段);
(二)Z4快速路——惠澳大道連接惠州南站道路快速化提升改造工程、中興二路(石化大道至大亞灣大道段)、中興二路(大亞灣大道至洗馬湖段);
(三)H5快速路——龍海一路中段(西區圓盤至龍山十路)、龍海一路東段(龍山十路至疏港大道連接段)。
三、職責分工
(一)區住建局負責對接惠州市“豐”字交通主框架總體布局規劃,負責制定我區“豐”字交通建設計劃和項目庫,并將建設項目納入區政府投資項目三年滾動計劃;統籌協調與深圳、惠陽的道路交通對接,協調項目詳細規劃與工可并行研究工作;負責工程規劃審批、施工許可審批、工程質量安全監督管理工作。
(二)區交通運輸局負責協調與深圳、惠陽的道路交通對接工作,以及交通行業相關政策的調處工作。
(三)區工貿局負責項目可行性研究報告審批工作。
(四)區財政局負責資金籌措、撥付和監督管理,確保建設資金及時到位,指導做好建設項目的預算、結算和決算工作。
(五)區國土分局負責項目所涉及的土地征收、盤整工作,辦理用地審核和報批工作,監督指導建設單位做好地質災害評估和治理相關工作。
(六)區生態環境分局負責項目環境影響評價文件審批工作,負責提供建設項目竣工環境保護驗收政策支持。
(七)區社管局負責項目的水土保持、防洪評價的審批工作,負責林地征用、占用的審核工作。
(八)區公用事業局負責制定科學合理的施工計劃,有序組織開展項目建設管理工作。
(九)區動遷辦負責項目涉及的房屋拆遷、補償、安置等工作。
(十)各街道辦負責項目涉及的土地征收、報批,地上附著物清理補償工作,以及房屋拆遷、土地糾紛等村民調解工作。
四、建設計劃安排
為推進“豐”字交通“五橫五縱”骨干快速路中涉及我區“兩縱一橫”的建設任務,制定實施計劃表,明確項目推進時間,計劃在2021年完成前期工作,2022年動工,2024年12月建成。

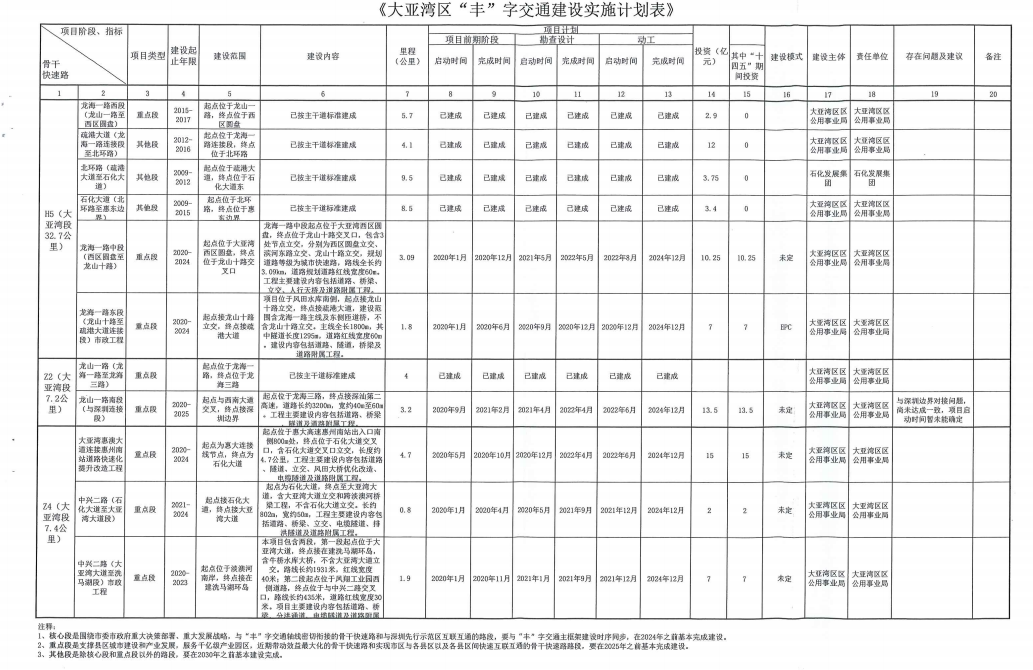

附件:大亞灣區“豐”字交通建設實施計劃表
