按照大亞灣區道路交通安全工作部署及有關要求,我局負責實施的道路交通安全整治項目有2項,目前均已完工,正在辦理規劃驗收手續。具體情況如下:
一、大亞灣北環路與石化大道交叉口圓盤交通改造工程
(一)工程概況。該項目為我局根據2022年-2024年三年滾動計劃組織實施的改造項目,工程造價約230萬元。建設內容主要包括:1.石化大道右轉東環路拓寬一條長約120米,寬4米車道,在東環路與石化大道路口兩側增設護欄,分流石化大道直行霞涌和石化大道右轉東環路及東環路右轉石化大道車輛。2.將石化大道上原有東環路西北側的公交站臺拆除,并在石化大道前方移約60米處新建一座新式公交站臺,優化了石化大道停靠的公交車輛與東環路右轉石化大道車輛搶道情況。3.優化了北環圓盤交通信號燈及交通標志牌。

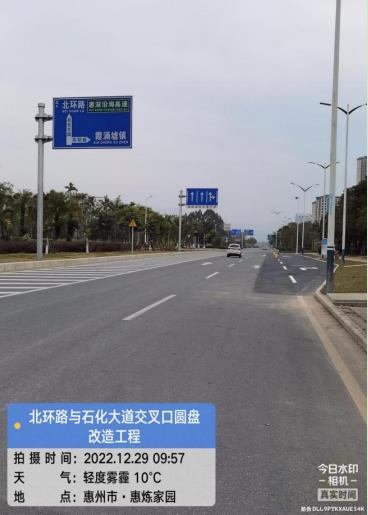

(二)進展情況。該項目于2022年10月15日進場施工,12月28日完成工程建設,目前已完成施工圖內容并已開放交通。



二、大亞灣北環路畬和坑立交道(北環路下油城東路段)改造工程
(一)工程概況。該項目為我局根據《2022年-2024年三年滾動計劃》組織實施的現狀道路拓寬改造工程,道路總長約250m。道路為立交匝道,并于匝道與油城東路之間新增一右轉專用道。建設內容包括道路工程、排水工程、電氣工程、箱涵工程、交通工程等,項目投資估算約420萬元。
(二)原狀情況及改造目的。
原畬和坑立交A匝道設計交通組織為直行左轉道+直行道,無右轉交通組織。如下圖:

原畬和坑立交設計交通組織
因北門設置于畬和坑立交上,匝道A的車倆需右轉進入北門,現場將匝道A的交通組織臨時調整為右轉道+直行左轉道,如下圖:

畬和坑立交臨時交通組織
匝道A原設計中無右轉交通組織,匝道A與油城東路交角為銳角,即使將匝道A北側車道臨時調整為右轉車道亦不能滿足大車右轉彎需求,存在較大安全隱患。故設立《大亞灣北環路畬和坑立交匝道(北環路下油城東路段)改造工程》項目,對匝道A進行改造以滿足大車右轉彎的需求。主要改造內容為延長現狀箱涵及拓寬匝道A現狀車行道,于匝道A與油城東路之間新增一右轉專用道。

改造范圍平面圖

匝道A與油城東路改造后交通組織
(三)進展情況。該項目于2022年9月14日進場施工,12月25日完成工程建設,目前已完成施工圖內容。



????????????????????????????????????????????
